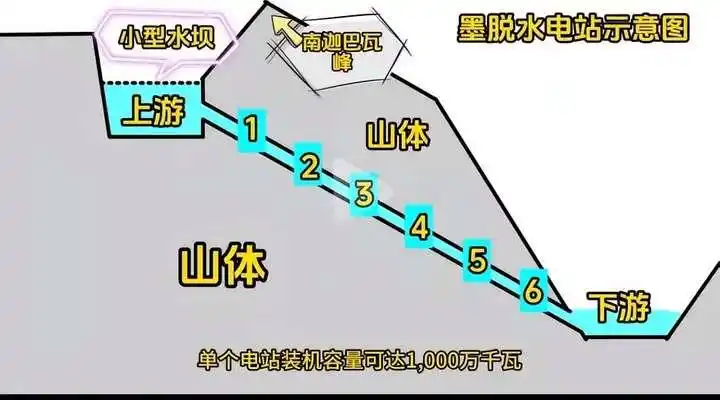

各位領導好,週末西藏雅下水電站專案開工,根據相關新聞所述,工程主要採取截彎取直、隧洞引水的開發方式,建設5座梯級電站,總投資約1.2萬億元。與傳統鑄壩方式的水電站不同,本專案主要為隧道式水電站,該型別水電站單位投資金額相對較低,對周邊環境影響較小。具體結構大致如下所示:

根據衛星地圖所示查閱相關地形圖,該專案取水口位置最大可能位於米林市派鎮上游5km拐彎處,出水口位於墨脫縣背崩鄉希讓村附近,隧道長度約35km,整體落差達2300米,中間安置5臺發電機組

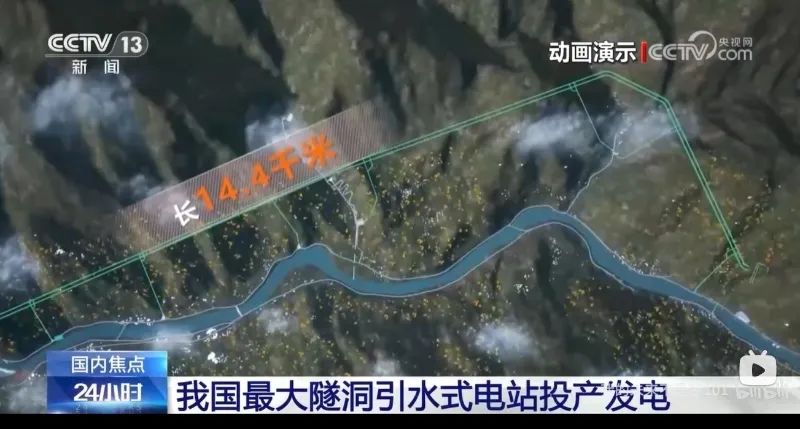

隧道式水電站在我國屬於較新形式的水電站工程,參考案例最接近的為四川瀘定大渡河的硬梁包水電站,該電站採用引水式開發,總裝機 1116兆瓦(三峽裝機量22500兆瓦)。其樞紐總佈置為混凝土閘+面板堆石壩+左岸引水系統+地下廠房+尾水系統。硬梁包水電站共佈置2條引水隧洞,平均長度達14.4千米,內徑13.1米,最大開挖直徑達16.7米。根據大渡河在當地多年淨流量897m³/s以及雅魯藏布江在林芝派鎮段年徑流量為600億m³(對應19007m³/s)來估算。預計雅下水電站專案需要佈置5條直徑約13米的長度為35km的引水隧洞。假設超挖率在8%左右,預計雅下專案引水隧道開挖總土方量為2508萬m³。另外再加上5臺發電機房內部空間、交通道、支道的土石方量,預計預計雅下專案隧道開挖土石方量約4000萬m³。

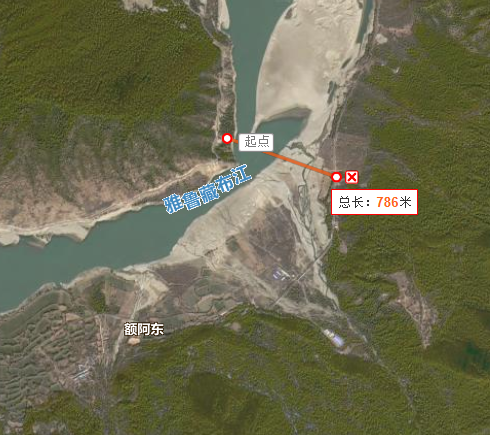

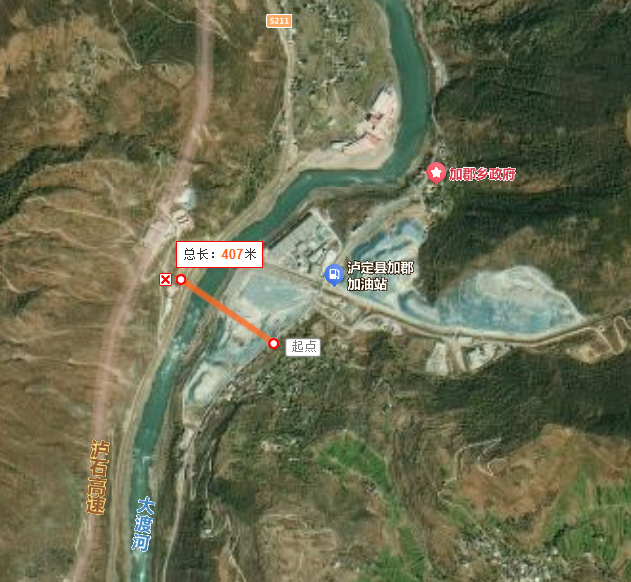

進水處堆石壩土方量方面,參考水電七局相關新聞內容,硬梁包水電站進水口堆石壩總填築土石方量156.6萬m³。根據衛星地圖測量可知,硬梁包水電站取水處壩體寬度約400米,雅魯藏布江派鎮取水處江面山體寬度約800米,則殼大致推算雅下水電站進水處堆石壩土方量約300萬m³。

工程機械需求大致推算:根據《中國水電施工機械化水平分析》等研究文獻、中國電建、葛洲壩等施工方的裝置採購披露內容推算,大型水電站的工程機械裝置佔總投資比例大約在10%~15%。根據雅下水電站專案總投資1.2萬億計算,工程機械總投資約1200億~1800億,十年間平均下來,考慮到工程前期裝置採購量較大,每年對工程機械需求約200億元。且本次專案大使用電動化工程機械,對礦用寬體車、電動裝載機、挖掘機、大型TBM硬巖掘進機、鑿岩機械、混凝土機械、樁工機械需求量巨大。

盾構機需求測算:5條引水主隧道、支線隧道採用大型TBM硬巖掘進機,按單臺掘進效率300米/月以及盾構機壽命15km計算,雅下水電站5條引水隧洞十年工期總計需要直徑12~1米TBM硬巖掘進機35臺,按單臺造價2.5億元計算,總計約87億元。再加上交通道、支道的掘進工程所需要直徑7~8米的TBM計算,雅江水電站專案十年總計盾構機需求預計在120億+。

工程機械利好細分領域:
1、盾構機:重點推薦:鐵建重工、建議重點關注中鐵工業
2、鑿岩機械:建議重點關注隧道整機制造企業:五新隧裝;鑿巖刀具企業:新銳股份
3、純電工程車輛:重點推薦三一國際,徐工機械;建議重點關注同力股份、北方股份
4、工程機械:挖掘機、裝載機、推土機等土方機械、以及混凝土機械、樁工機械等。重點推薦工程機械主要主機廠:徐工機械、柳工、山推,以及核心部件廠商恆立液壓
來源:行業報告研究所
