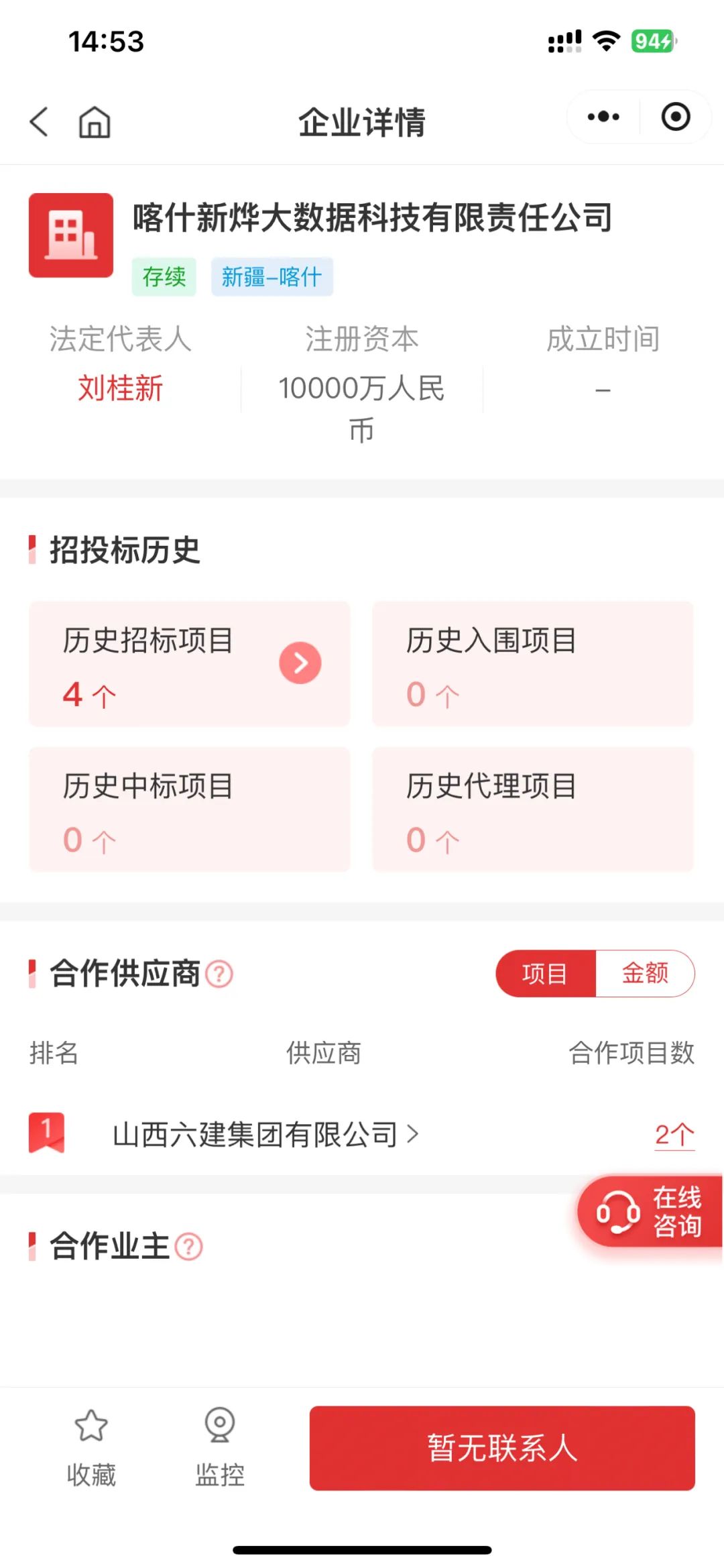

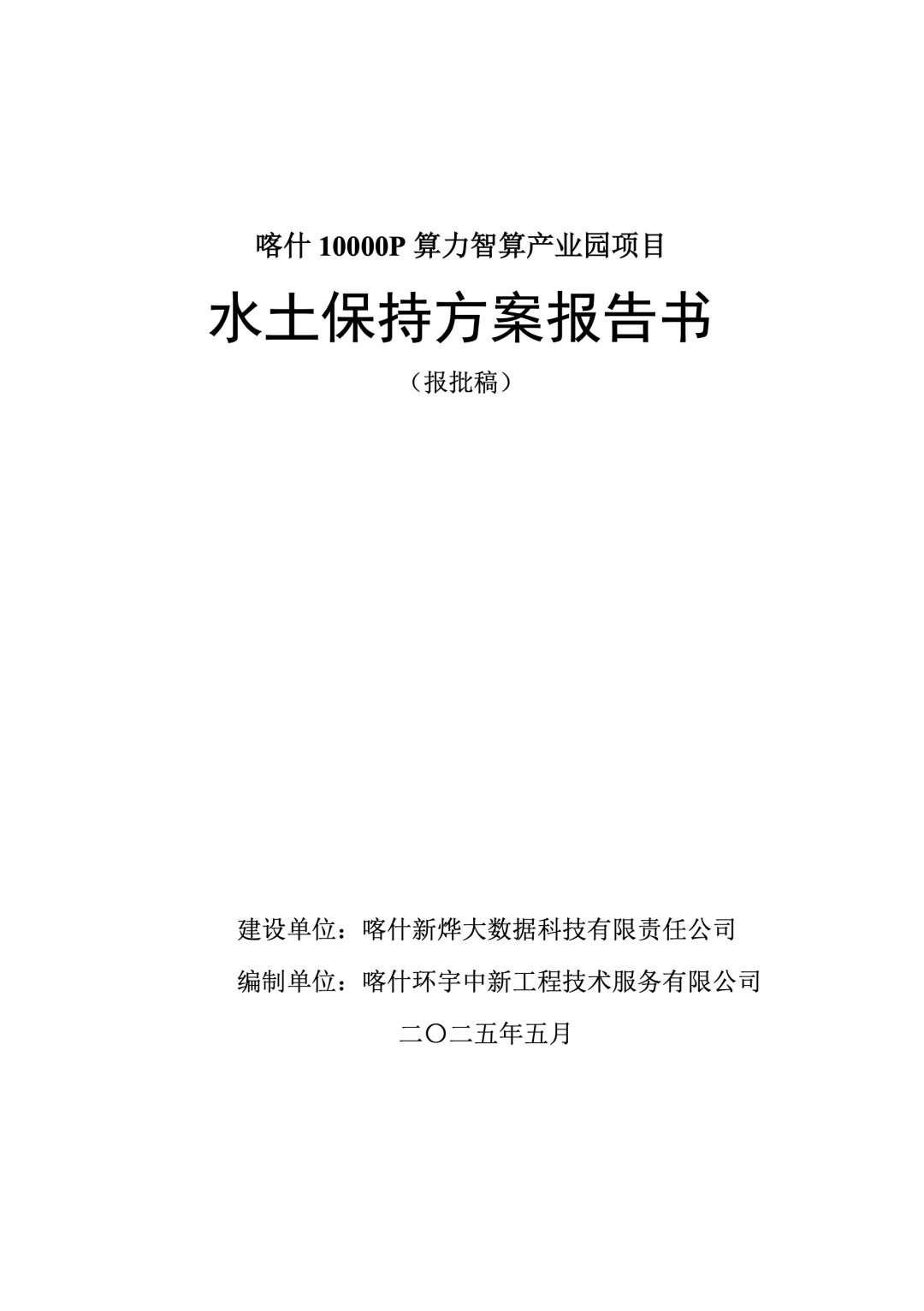

2025 年 5 月 21 日,喀什新燁大資料科技有限責任公司《喀什 10000 P 算力智算產業園專案》環境影響登記表。
專案概況:總用地面積為 106685.86 m2。本次設計總建築面積為 105561.69 m2。兩棟資料機房樓(地上兩層);一棟運維樓;兩棟水池及裝置用房;一棟門衛及裝置用房。每棟資料機房樓規劃 1920 個 12 KW伺服器機櫃,共 3840 個 12 KW伺服器機櫃,單機櫃可存放兩套伺服器,每套伺服器提供的算力為 1.5 P,可放置 7680 臺伺服器,實現算力 11520 P。容積率 0.97 ,建築系數 44 %,綠地率 30.30 %。
總投資及土建投資:工程總投資 500000 萬元,其中土建投資 16434 萬元,整個園區初始基礎設施建設投資 100000 元,另有 400000 元的算力投資(主要用於算力伺服器和組網成本)作為增量投資,隨業務與客戶需求的增長而增加,資金來源為企業自籌。
建設工期:本工程建設期 12 個月,工程 2025 年 2 月 20 日開工,計劃 2026 年 2 月 15 日工程完工。
